Pendant la canicule, le chantier continue

Les Biaux Jardiniers ont donc continué le chantier dans la foulée.

Pose des fermes sur poteaux

Avec manuscopic et nacelle de location, c’est quand même drôlement pratique… la preuve en roman-photo :

  • saisir une ferme complète

photo de Matthieu au manuscopic prenant une des fermes non démontées

la transporter vers le chantier

vue du transport d'une ferme tenue en l'air sur les fourches du manuscopic roulant vers le chantier

éviter une «rencontre» de la ferme complète avec le toit du bâtiment bioclimatique

photo de ferme sur fourche de manuscopic oscillant à coté du chéneau du bâtiment

tout en évitant une «rencontre» avec la haie de feuillus existante

photo du transport d'une ferme oscillant entre chéneau du bâtiment existant et haie existante

amener ainsi la ferme au plus près de sa place définitive, et fignoler pour présenter un premier coté dans la pièce de fixation prévue sur le poteau

photo de Matthieu approchant au manuscopic la ferme pour assemblage au poteau

puis assembler, grâce et malgré quelques « souplesse » avec des boulons qu’il s’agit d’ajuster à travers des pièces pré-percées

photo de Matthieu et Julien sur la nacelle pour assemblage de la ferme sur son poteau pré-posé

et du deuxième coté, même punition.

photo des 3 poseurs en discussion : 2 sur la nacelle et un au manuscopic

Ainsi de suite avec obstination : poteaux, chéneaux, fermes, sans oublier la mise en place de la barre de faîtage,

vue d'ensemble ensoleillée du bâtiment chapelle avec les barres de faîtage installées

pour terminer la journée par les contreventements d’extrémité.

photo de Julien et Matthieu sur la nacelle posant les contreventement en croix de l'extrémité

Assemblages et raidisseurs

Et le lendemain a débuté par la mise en place des bracons, raidisseurs de faîtage, etc…

photo matinale du boulonnage sécurisé en nacelle des pièces de la charpente métallique

Les bracons qui avaient été attachés à leur ferme pour le transport sans démontage ont été descendus.

photo de Julien et Matthieu sur la nacelle boulonnant les bracons et raidisseurs de charpente

Çà a été bien sûr le moment du boulonnage définitif de tout ce qui avait été laissé non serré pour permettre les réglages. sans oublier le sciage de ce qui présente un risque quand vient le moment de bâcher.

photo de Matthieu et Julien bouionnant et sciant depuis la nacelle

Que la boulonneuse est donc une belle invention…

photo de la fine équipe sur la nacelle terminant les serrages et autres ajustements

«Pause» de 48 h… au jardin.

consacrée aux cueillettes, préparations et distributions des paniers et autres menues activités estivales…avec retour au

Travail au sol

avec d’abord un chantier pour préparer le coulage des dalles de sol. Le soir, Charlie a passé quelques instants à creuser les «bêches» destinées à fonder les bordures de la dalle.

photo de la minipelle creusant des bêches de fondation pour la future dalle

photo du remblai prêt pour la dalle béton

Les Biaux Jardiniers ont pu mettre en place le ferraillage sur toute la surface du bâtiment-chapelle,

photo de Julien, MLatthieu, Richard et Pascal posant le treillis soudé pour armer la dalle de sol

et «traiter les points particuliers», comme le disent les pros du bâtiment.

photo des coffrages de regard et autres raccords

Dans notre contexte de canicule, et pour arriver à faire face aux risques certains de prise trop rapide, de fissures, et de conditions de travail inhumaines, Richard, le maçon, a décidé de couler le béton en deux fois. Il a ainsi posé le petit coffrage nécessaire à la séparation du travail en deux chantier z’égaux de deux toupies chacun. dans le contexte météo, ça sera déjà pas mal…

vue d'ensemble du sol ferraillé du bâtiment chapelle en attente de coulage de la dalle béton

Béton 1

Le premier coulage a pu se faire dès le lendemain matin : à la pompe.

photo de la pompe à béton à l'oeuvre à travers la charpente métallique du bâtiment chapelle

Le chantier a donc commencé par une petite formation sur le tas : la démonstration concrète de Richard a transmis les rudiments du nivelage précis,

photo de Richard expliquant par l'exemple le maniement du niveau laser pour couler la dalle

et les Biaux Jardiniers s’en sont sortis avec tous les honneurs au fur et à mesure du coulage.

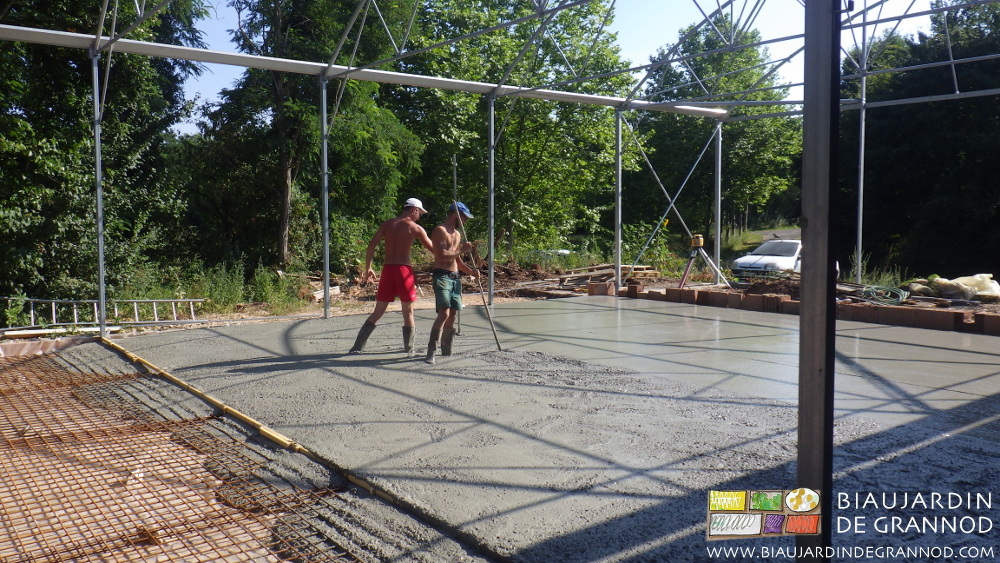

vue de Julien et Matthieu au nivelage du béton de la dalle

La pompe a été déplacée «de l’autre coté» pour couler la deuxième toupie

photo de la pompe coulant la deuxième toupie après déplacement

ce qui a permis à Richard de finir la toupie en réalisant une première passe pour remplir la bêche du seuil pendant que les Biaux jardiniers continuaient à niveler.

photo de Julien et Matthieu en bottes, mais sous le soleil et dans le béton

Et peu après (quand il fait chaud, «çà tire drôlement vite») a commencé la «danse» du talochage à l’hélicoptère, qui avait été loué pour l’occasion.

photo de l'hélicoptère loué pour le talochage mécanique de la dalle béton par Richard

Une fois dans un sens

photo sous le soleil de Richard au talochage mécanique de la dalle avec l'hélicoptère loué

une fois dans l’autre… une activité plutôt physique !

photo de Richard en position pénible et sous le soleil pendant le talochage mécanique de la dalle

Et comme çà 4 / 5 fois jusqu’en début d’après midi, à peine le temps de casser la croûte entre deux passages… Les administratifs prescripteurs de prévention des insolations auraient probablement de beaux discours à nous offrir… (de loin…). Ben v’oui, c’est vrai, quoi ! Si ils veulent travailler dehors, ces paysans… Y zon ka, aller à l’ombre ! ou bien faire les papiers au bureau avec la clim ! Enfin koa !

Ne restait ensuite aux Biaux Jardiniers qu’à veiller à maintenir suffisamment fraîche la surface de la dalle pour éviter les fentes dues à la prise sous la chaleur de la journée.

photo en soirée de la dalle arrosée pour sa prise sans fissure

La première ferme avait été posée juste une semaine avant, pile-poil. « Joli timing »! Les Biaux Jardiniers étaient donc assez contents de leur efficacité. Et on continué les jours suivants, avec d’abord la préparation des rails de porte du seuil

photo du rail de porte posé sur plotets béton et protégé par une rubalise

avant, quelques jours plus tard,

Béton 2

le coulage de la deuxième moitié.

photo de Richard et son équipe de Biaux jardiniers au deuxième coulage à la pompe

avec parfois changement dans les postes de travail !

photo de toute l'équipe au travail de coulage à la pompe

Et puis

photo de bottes et râteau dans le béton frais

photo de bottes et râteau dans béton frais

ainsi que

photo de bottes et chaussures sur béton frais et treillis soudé

et évidemment

photo de béton lissé à la nivellette bois

sans oublier

photo de Richard talochant le béton autour du rail de porte

et bien évidemment pas mal d’heures de

photo de Richard au talochage de la dalle avec l'hélicoptère loué

et de !

photo des uieds de Richard qui taloche à l'hélicoptère

Et pour conclure : laisser un souvenir aux archéologues des temps futurs !

photo de la signature de Richard dans le béton, initiales, empreinte de sa main et la date

Avant de passer à l’étape suivante du chantier, dont on peut lire l’article par ce lien.
