Construction d’un quadritunnel : 1/ montage

Pour fournir toute l’année des légumes aux abonnés-mangeurs, magasins, cantines, etc… clients du Biau Jardin de Grannod [1]car oui, ce sont toutes personnes qui se nourrissent 365 jours par an ! l’objectif est de n’avoir pas moins de 10% de notre surface pondérée de légumes en culture sous abri non chauffé. [2]voir plus de données professionnelles chiffrées dans plusieurs articles de notre base de connaissances çasecultive.fr

Les travaux de saison pour la mise en culture du Pré-Verger (monter les planches permanentes, planter des bandes fleuries, installer l’arrosage automatisé, etc…) étaient « à jour » pour le plein champ. Alors les Biaux Jardiniers ont travaillé plusieurs semaines à un gros chantier : le montage de la structure du quadritunnel.

Ce qui s’est évidemment fait sans abandonner pour autant les semis, plantation, arrosage, binage, récolte et commercialisation, et toutes ces sortes de choses, disent les britanniques. [3]Chacun en fin d’article comprendra mieux pourquoi ce genre de bâtiment est de plus en plus souvent vendu installé par des équipes de travailleurs déplacés 🙁

photo due l'équipe et des tracteus à pied d'oeuvre prend les niveaux

Mise en place

Au début, çà consiste à distribuer les pieds à vrilles, et à piqueter à la bonne place : il faut que ce soit et d’équerre et parallèle.

photo du sol préparé et des pieds à vrille distribués avanrt leur pose

C’est Grebert TP qui a fourni ses compétences et son système laser, et qui a « briefé »  Biaux Jardiniers et collègues venus en entraide pour

réunion de tous les participants au chantier pour son organisation

enfoncer avec la tarière hydraulique les pieds à vrille à la profondeur prévue pour obtenir la pente nécessaire aux chéneaux… sur le terrain tel qu’il est. Sans terrassement.

photo de l'alignement des pieds à vrille enfoncés à la bonne cote

Pré-montage

L’étape suivante consistait à entamer les paquets de ferraille qui attendaient sagement depuis le jour de leur livraison,

photo du stock de pièces composant le quadritunnel

et à monter et assembler les arceaux avec toutes leurs pièces constitutives,

photo du montage des arceaux avant transport et levage

et à les empiler au fur et à mesure.

photo du stockage des arceaux prémontés

Comme çà s’étale sur plusieurs journées, on profite de plusieurs types de météo…

photo de montage des arceaux un jour ensoleillé

…et les tas montent…

photo de la pile d'arceaux en attente de transport et montage du quadritunnel

Transport et montage

Mise en place

Arrive le jour où on peut tout amener sur place pour les poser « en suivant », chacun sur ses pieds à vrille.

photo du montage avec un petit engin de levage des arceaux préassemblé

Boulonnages

Ensuite, c’est montage, boulonnage, vissage, perçage, réglage, etc… (ni labourage, ni pâturage).

photo de 2 Biaux Jardiniers montant la structure avec l'aide de l'engin de levage

photo de l'ensemble en vue de longueur

Outillage manuel

Une fois les barres de long pan glissées, les Biaux Jardiniers commencent à être un peu rassurés : l’ensemble ressemble un peu moins à un château de cartes.

vue d'ensemble de l'affaire assez stabilisée

On utilise toutes les ressources disponibles de type échafaudage mobile : les brouettes escabeau,

photo des deux brouettes escabeau bien utiles elles aussi

le plateau remorque du tracteur

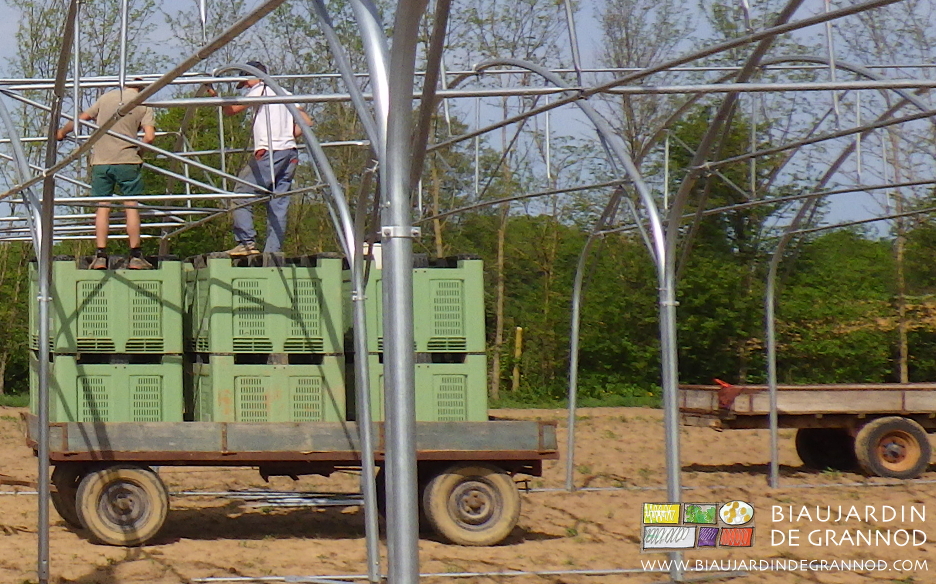

photo d’échafaudage mobile paysan plateau bois sur palox sur remorque de tracteur sur terrain plat

pour poser raidisseurs, bracons, chandelles, renforts, tirants, contreventements, etc…etc… Çà ne manque ni de ferrailles ! … ni de vocabulaire !

photo de vissage définitif en altitude des divers contreventements

Contreventements…

Et peu à peu, à force, «çà ressemble à quelque chose».

photo de l'ensemble prenant bonne tournure

… et chéneaux

C’est en fin au tour des chéneaux d’être fixés en place.

photo d'un chéneau de long pan posé

Matthieu est à son affaire, d’autant qu’il a fait un gros chantier de démontage de serres d’occasion chez un de ses anciens employeurs.

photo de Matthieu au travail dans les chéneaux du quadritunnel

Et ben voilà !

La prochaine étape, l’installation des profils et clips qui permettront de fixer la couverture, est pour plus tard, puisque la pose des films est prévue en fin d’été. D’ici là, restera aussi à réaliser le terrassement pour la collecte des eaux pluviales et pour la pose du système d’arrosage… une prochaine fois que Charlie et sa pelleteuse « passeront au jardin » !

photo d'ensemble du quadritunnel monté et non couvert dans le pré verget

D’ici là, il y aura aussi quelques passages d’outil pour remettre la terre en état après ces piétinements, pour épandre du fumier composté et semer un engrais vert (à suivre…). Ce gros chantier étant mené à bien, il est maintenant possible pour les Biaux Jardiniers d’attaquer le chantier 2019 suivant : le démontage et transport de quelques tunnels achetés d’occasion…

Et oui ! En 2019… chaque mois un peu de 9 !

*

Construction d’un quadritunnel :



* * * * *

References
1 car oui, ce sont toutes personnes qui se nourrissent 365 jours par an !
2 voir plus de données professionnelles chiffrées dans plusieurs articles de notre base de connaissances çasecultive.fr
3 Chacun en fin d’article comprendra mieux pourquoi ce genre de bâtiment est de plus en plus souvent vendu installé par des équipes de travailleurs déplacés 🙁

Aller plus loin

Au delà des bornes du jardin, notre base de connaissances : nos fiches-légume, vidéos, docs, buzz, romans…tous agricoles. Actus de la bio, des politiques agricoles, des OGM…

S'abonner
à nos paniers

Notre site d’informations
agricoles et culinaires :

Casecultive.fr
Pour ne rien manquer de nos actualités, inscrivez-vous pour recevoir notre newsletter :
